首页>工程施工
施工准备
施工准备包括:人员准备、机器设备(专用喷涂机及高压软管和喷枪)、设备机具、施工机具、防护准备、材料准备。
整体喷涂
1、喷涂前对基面进行二次检查,确认基面满足喷涂要求后方可进行喷涂施工。
2、喷涂过程中注意用挡板将非施工部位进行防护遮挡,防止非施工部位污染。
3、喷涂时喷枪手持枪高度应均匀一致,枪嘴距地面50-60cm,保持枪和地面垂直,A、B料交汇点距基面10cm。
4、喷涂施工完毕后,静置12h进行养护,养护期间禁止在防水材料上运送物料,防止破坏防水层。
基本要求
地铁施工基面应平整牢靠、清洁干燥,无尖锐物。当有铁管、钢筋、铁丝等凸物存在,应先进行处理,并进
行修补,当基面出现较大的尖锐的石子等硬物,要凿除干净或进行修补覆盖处理,基层平整度D/L不应大于1/6;

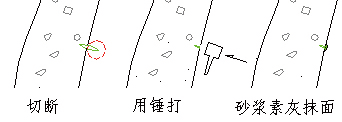

钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图):

有凸出的管道时,用砂浆抹平(如下图)。
锚杆有凸出部位时,螺头顶预留5mm切断后,用塑料帽处理(如下图)。
基面验收合格后,铺贴HDPE片材,将HDPE片材逐渐展开进行铺设,用射钉枪及带垫片的射钉将HDPE片材进行固定。HDPE片材搭接采用双焊缝搭接,固定采用射钉枪加垫片点固定,然后在固定位置及HDPE片材拼接处做细部加强处理。
施工作业前,应对喷涂材料进行缓慢、充分搅拌;施工作业时,应严格按着施工要求进行作业;施工作业后,要进行验收,合格后可进行下道工序施工。
重要防水节点包括:HDPE片材的搭接、固定处理;要求HDPE片材铺设平整,达到喷涂施工要求。
基层处理→铺贴HDPE膜→细部处理→喷涂涂灵→喷涂橡胶沥青防水涂料→自我检修→成品验收→成品养护
电话:010-58629968 010-58629971
